房屋建设动态:维德苑2026年第一季度

随着2026年第一季度的推进,维德苑(Verdean)项目建设持续按照最新更新的施工计划稳步推进。目前工作重点仍集中在完成剩余的室内精装工程,并在项目逐步迈向最终交付阶段的过程中,确保每一套住宅均保持高质量标准。

在本次更新中,您将了解到项目近期的施工进展、本地活动亮点,以及蒙特安维(Mount Anvil)本季度的其他相关动态。

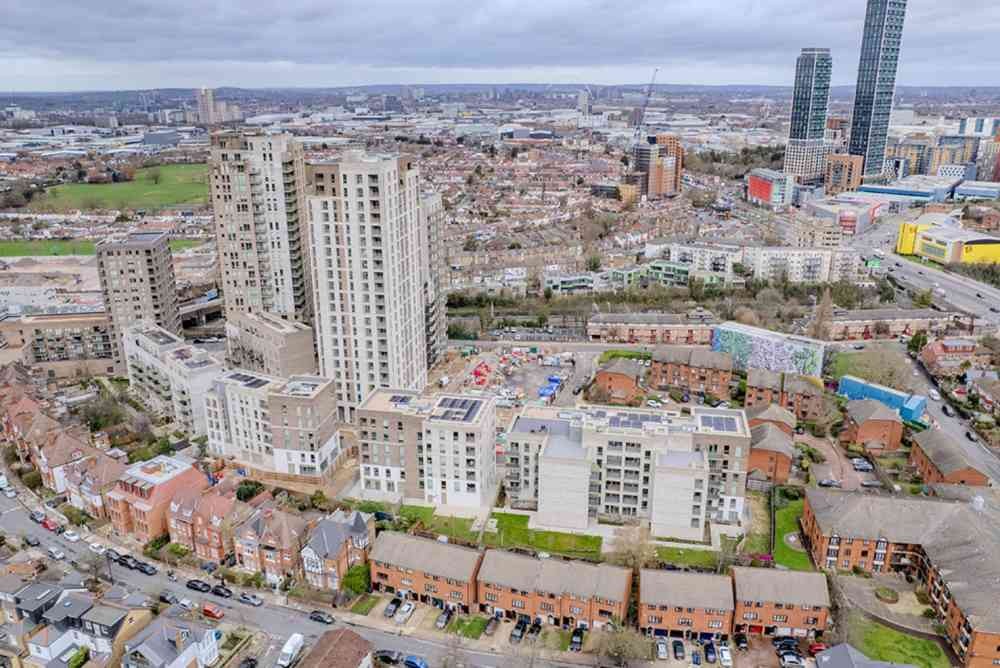

目前现场平均每天约有220名工作人员参与施工,涵盖多种专业工种,包括砖瓦工、脚手架工、屋顶施工人员、金属结构工及景观施工人员,同时还有石膏板安装工、抹灰工、油漆装饰工、瓷砖铺设工等。

英国国家房屋建筑委员会(NHBC)的质量检查仍在持续进行。近期项目还接受了NHBC Pride in the Job奖项相关检查,再次体现了我们在施工质量与合规标准方面的持续投入与严格把控。

THE ASTER系列 (B3楼栋)
B3楼栋整体施工进展顺利,阳台安装现已全部完成。当前工作重点集中于最终内部装修及质量保证工作。蒙特安维团队正在各住宅单元内持续开展细节检查及瑕疵修复工作,即识别并整改住宅中的细微问题;与此同时,公共走廊区域的装饰工程也在同步推进。

在配套设施区域,抹灰工程正在进行中,为进入第二阶段精装收尾施工做好准备。第二阶段精装收尾主要包括可见部件的安装,例如插座、灯具、水槽、门及踢脚线等。

外部方面,底层及公共平台区域的景观绿化工作正持续推进,目前铺装工程正在进行中。砖砌花坛已完成约75%,露台铺装工程亦已启动。

未来一个季度内,团队将重点完成住宅单元及公共走廊的内部装修与瑕疵修复工作,同时持续推进配套设施区域的第二阶段精装收尾施工。

即将到来的重要节点
未来3个月内,项目预计将完成景观绿化工作,同时继续推进细节检查及瑕疵修复、走廊收尾工程以及配套设施区域的第二阶段精装收尾施工。

预计在6个月内,细节检查及系统调试工作将全部完成并获得认证,配套设施区域也将全面完工。

项目完工时间更新:

B3楼栋:预计自2026年第三季度起开始交付

本地要闻

花开之声

今年春季,欢迎来到邱园皇家植物园,在“花开之声”活动中沉浸式感受自然的声音。该活动由邱园与英国皇家音乐学院合作呈现,通过音乐与自然的融合,为花园增添独特的春日氛围。

在这一充满活力的季节里,不妨走进自然,在春日花开的美景与宁静氛围中放松身心。

Gunnersbury Park的春日时光

这个春天,不妨来到Gunnersbury Park,在开阔草坪上与家人或朋友一起享受轻松的野餐时光。

公园距离维德苑骑行约15分钟,是一座被列为英国二级保护的历史公园,非常值得前往体验这一独特的春日景致。

蒙特安维新闻

琢岸阁(The Edit)项目动工

上周末,我们与合作伙伴Riverside、社区居民及Southwark市政府一起,共同庆祝位于Friars Close(SE1邮编)的琢岸阁正式动工,由此开启这片区域更新改造的全新篇章。

Barnsbury Estate 项目工程正式启动

Barnsbury 社区更新项目现已正式启动,Blackmore House的拆除工程已经开始,这是 Barnsbury整体改造计划的重要一步。该项目由蒙特安维与 Newlon Housing trust合作推进,是一项长期、由社区主导的更新计划,而此次拆除工程的启动,正是推动这一计划落地的重要开端。

Mount Anvil
140 Aldersgate Street
London, UK
EC1A 4HY
© Mount Anvil 2026
沪ICP备13020335号-10
微信扫码进入小程序
微信扫码关注公众号
