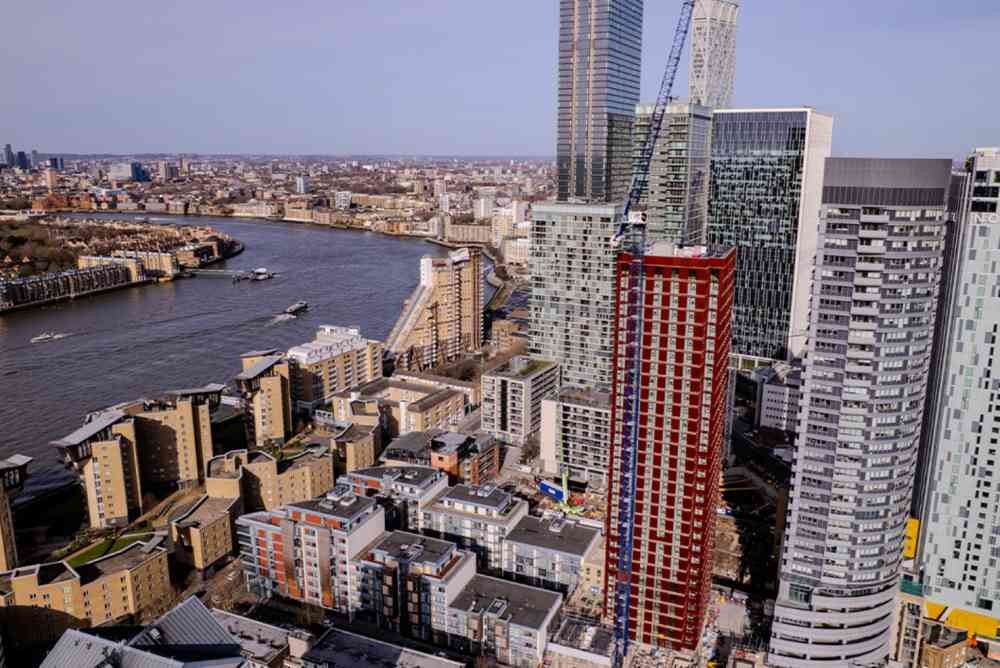

随着2026年的到来,沛粼半岛(The Bellamy)项目建设正持续稳步推进,各楼栋施工进展良好。随着项目进一步进入内部装修阶段,现场作业活动也在不断增加。目前每天约有140名工作人员参与施工,涵盖多类室内及外部专业工种,当前工作重点集中于推进整体项目各住宅单元的内部装修工程。
自上一次更新以来,项目迎来一项重要里程碑。去年11月,我们举行了封顶仪式,庆祝沛粼半岛最高结构点——第32层顺利完成。
本月,我们也很高兴迎来了Riverside董事会的到访,这进一步体现了各方的持续合作以及现场施工的稳步推进。
在本次更新中,您将了解到沛粼半岛的最新施工进展、本地活动亮点,以及蒙特安维(Mount Anvil)本季度的其他相关动态。
C楼栋
C楼栋现已全面进入室内交付阶段,内部装修工程正在各楼层持续推进。各住宅单元正稳步完成第一阶段施工及第二阶段精装收尾工作,同时第1层配套空间的施工也在同步进行。第一阶段施工主要包括结构、水管及电气等基础工程;第二阶段精装收尾则指住宅可见部分的安装,例如踢脚线、插座、照明设备及门等。
外部方面,建筑砖砌工程即将启动,这将进一步呈现塔楼外立面的整体形态。整个项目的景观绿化工作预计将于今年第二季度启动。
未来几周内,塔楼内部装修工程将持续推进,项目施工也将逐步进入下一阶段。
A1/A2楼栋(经济适用房)
A1及A2楼栋的外立面工程已接近完成,目前脚手架拆除工作已启动,建筑砖砌立面正逐步显现。与此同时,室内施工正按照计划持续推进,楼栋整体建设也正逐步迈向完工阶段。
经济适用房部分的景观绿化工作预计将于今年第三季度启动,未来几周内脚手架拆除工作也将持续进行。
B楼栋(经济适用房)
B楼栋外立面工程现已完成,内部装修工程正在推进中。同时,位于变电站内的设备安装也在持续进行,该变电站将为沛粼半岛提供主要电力供应。
未来几周内,室内施工将继续推进,各住宅单元也将逐步进入下一阶段建设流程。
配套设施及景观工程
C楼栋第1层配套空间的内部装修工程正在持续推进,包括礼宾服务空间、由Peloton提供支持的健身房、共享办公休息区、用餐空间、放映室以及住户休息区等。
整个社区的景观绿化工作预计将于今年第二季度启动,这也将成为塑造沛粼半岛外部环境的关键阶段。
即将到来的重要节点
未来3个月内,各住宅单元的阳台安装及第一阶段施工预计将全部完成。
未来6个月内,第二阶段精装收尾预计将完成,住宅也将进一步接近最终交付状态。从更长远来看,项目整体预计将在未来9个月内完成建设。
项目完工时间更新:
C楼栋:2027年第一季度
A1楼栋:2027年第一季度
A2楼栋:2027年第一季度
B楼栋:2027年第一季度
《猫王进化》沉浸式体验
这是体验猫王传奇的最后机会。《猫王进化》(Elvis Evolution)这场沉浸式演出致敬猫王 Elvis Presley,通过前沿科技、现场表演以及震撼灯光效果,将经典音乐与数字技术融合,打造高能量的视听体验。该活动将在ExCeL Waterfront的Immerse LDN举行,活动将持续至4月12日。
《饥饿游戏》舞台剧
前往金丝雀码头体验《饥饿游戏》(The Hunger Game)舞台剧——搭乘伊丽莎白线仅一站可达。凭借震撼的舞台呈现与扣人心弦的戏剧张力,这部作品将把《饥饿游戏》的世界真实带到观众面前。
Barnsbury Estate 项目工程正式启动
Barnsbury 社区更新项目现已正式启动,Blackmore House 的拆除工程已经开始,这是 Barnsbury 整体改造计划的重要一步。该项目由蒙特安维与 Newlon Housing Trust 合作推进,是一项长期、由社区主导的更新计划,而此次拆除工程的启动,正是推动这一计划落地的重要开端。
琢岸阁(The Edit)项目动工
上周末,我们与合作伙伴Riverside、社区居民及Southwark市政府一起,共同庆祝位于Friars Close(SE1邮编)的琢岸阁正式动工,由此开启这片区域更新改造的全新篇章。
